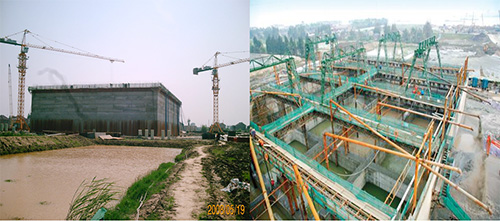

在沉井施工中,下沉速度与土体排运能力的匹配是控制沉井均匀、稳定、安全下沉的核心环节之一。下沉速度过快易导致沉井倾斜、超沉、周边土体坍塌;排运能力不足则会造成井内积土、取土设备拥堵,反而拖慢下沉甚至引发安全事故。以下从设计匹配、工艺协同、动态调控、特殊应对四个维度,系统说明如何实现二者的精准匹配:
一、设计阶段:提前算准 “匹配基准”,从源头定参数
下沉速度的核心决定因素是单位时间取土量,而排运能力必须≥取土量(留 10%~20% 冗余),设计阶段需结合沉井参数、地质条件明确基准值:
计算允许下沉速度
根据沉井尺寸(刃脚周长、井壁厚度)、地质类型(软土 / 砂层 / 硬土)、周边环境(临近建筑、管线),按规范确定Z大允许下沉速度:
软黏土、淤泥质土:≤0.5~1.0m/d(易扰动,过快易失稳);
砂层、粉质黏土:≤1.0~1.5m/d;
硬土、砾石层:≤0.3~0.8m/d(取土困难,速度天然受限)。
再通过公式换算单位时间取土量:
取土量(m³/h)= 沉井截面积(m²)× 允许下沉速度(m/h)× 土体松散系数(一般 1.2~1.3,松土取高值)。
匹配排运设备能力
按 “取土量 ×1.2(冗余)” 配置排运设备,确保 “取多少、运多少”:
抓斗取土(中小型沉井):配履带吊 / 汽车吊 + 抓斗,排运配自卸车,需保证 “抓斗出井→卸土→车辆离场” 的循环时间≤抓斗取土周期(一般 3~5min / 斗),按斗容(0.5~2m³)和循环时间计算车辆数量;
水力吸泥 / 空气吸泥(大型、深水沉井):配高压水泵 + 吸泥泵 + 泥浆管道,排运配泥浆池、压滤机或运泥船 / 车,吸泥泵流量需≥取土量对应的泥浆流量(泥浆浓度按 20%~30% 折算);
人工取土(小型沉井):配吊桶 + 卷扬机,吊桶提升速度、数量需与人工挖土效率匹配(一般人工挖土 0.3~0.5m³/h/ 人,按人数配吊桶循环)。
二、施工阶段:工艺协同,让 “取土 - 排运” 无缝衔接
下沉速度与排运能力的匹配,本质是取土工艺与排运流程的协同,避免 “取土快、排运慢” 或 “排运空等、取土滞后”:
取土工艺:控量 + 均匀,避免局部超挖
采用 “锅底式对称取土”:中间深、四周浅(刃脚处留 10~20cm 土埂),控制单处取土深度≤0.5m,避免局部取土过多导致下沉突快,同时保证取土量均匀、可控;
多设备协同取土(大型沉井):多台抓斗 / 吸泥机对称布置,单台设备取土量按总取土量均分,避免某一区域集中取土,既控下沉速度,又避免局部积土。
排运流程:减中转 + 保顺畅,提升效率
减少井内中转:抓斗直接 “井内取土→井外卸车”,吸泥泵通过管道直接输送至泥浆池,避免土在井内堆积(井内积土高度≤0.5m,防止掩埋刃脚、影响取土);
优化排运路线:井外自卸车 / 运泥船规划环形路线,设置临时卸土区,避免车辆拥堵;市区施工提前办理运输许可,错峰运输(如夜间),避免交通限制导致排运停滞;
设备联动:取土司机与排运司机实时沟通(对讲机),抓斗 / 吸泥机待排运设备到位后再作业,避免 “取土堆积、排运空转”。
三、动态调控:实时监测 + 快速调整,应对工况变化
地质波动、设备故障、周边干扰会打破初始匹配,需通过实时监测 + 动态调整维持平衡:
核心监测指标(每 2h 测 1 次,关键阶段加密)
下沉速度:用水准仪测刃脚 4 个角点标高,计算单位时间下沉量,对比允许值;
井内积土高度:用测绳测井内土面标高,确保不超过刃脚以上 0.5m;
排运效率:统计单位时间排运土方量(车数 × 斗容 / 泵流量 × 时间),对比取土量。
针对性调整策略
下沉过快(超允许值):
减少取土量:减小抓斗斗容、降低取土频率,暂停 1~2 台取土设备;
增加刃脚阻力:刃脚处保留土埂不挖,或局部回填碎石 / 土,减缓下沉;
同步降低排运能力:减少排运设备数量,避免排运空耗。
排运滞后(井内积土、下沉变慢):
增加排运能力:增开备用泥浆泵 / 自卸车,清理排运路线拥堵;
临时储土:井外设置临时堆土区,先将土运至堆土区,待排运恢复后再转运;
控制取土节奏:取土设备间歇作业,待积土排净后再继续。
地质突变(如遇软土夹层、孤石):
软土夹层:下沉突快,立即减取土、增排运冗余,同时监测倾斜;
孤石 / 硬土:取土困难、下沉慢,先破碎孤石,再按破碎后渣土量调整排运(渣土粒径大,需换大斗容抓斗 / 粗口径吸泥管)。
四、特殊工况:预留冗余 + 应急预案,防匹配失效
设备冗余配置
排运设备按 “一用一备” 配置(如备用泥浆泵、备用自卸车),取土设备留 1 台备用,避免单台故障导致排运 / 取土中断,打破匹配平衡。
应急处置措施
排运设备故障:立即启动备用设备,同时井内取土设备暂停或减速,防止积土;
下沉突快失控:立即停止取土,刃脚处快速回填土 / 碎石,同时启动排运设备清理井内余土,待下沉稳定后再恢复;
周边土体隆起 / 坍塌:暂停下沉,先加固周边土体(如注浆),再降低下沉速度、减少取土量,同步提升排运效率避免井内积土。
总结
沉井下沉速度与土体排运能力的匹配,核心是 “设计定基准、工艺保协同、监测调动态、预案防失效”。关键在于:排运能力始终略大于取土能力,下沉速度严格控制在允许范围内,通过对称取土、流程优化、实时调整,Z终实现沉井 “均匀、匀速、安全” 下沉。
