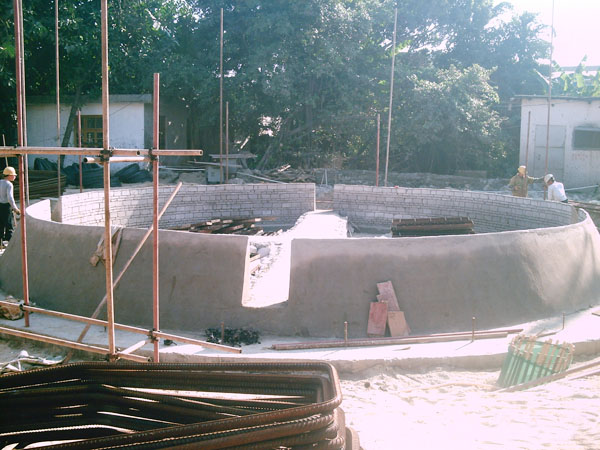

沉井封底分为干封底(排水封底)和水下封底(不排水封底)两大类,核心前提:沉井下沉至设计标高,连续 8h 沉降观测,沉降量<10mm,判定下沉稳定,方可封底。
一、干封底(渗水量小、无流砂,可把井内水抽干)
步骤 1:基底处理与降水
排干井内积水,清除基底浮泥、扰动土;超挖部分回填砂石整平。
刃脚、井壁凹槽位置凿毛、冲洗干净,保证新旧混凝土结合。
刃脚下用大块石垫实;井点持续降水,地下水位保持在基底以下≥0.5m。
井底做放射状碎石盲沟,汇集至集水井(泄水井),内置滤管 + 潜水泵持续抽水。
步骤 2:铺设滤水垫层
井底铺 100~200mm 厚碎石 / 卵石滤层,盲沟连通集水井,保证渗水可以持续抽到井外。
步骤 3:浇筑素混凝土封底垫层
浇筑顺序:由四周刃脚向中心推进;多格沉井要对称分格浇筑。
分层浇筑,每层 300~500mm,振捣密实;严禁堵死集水井,施工全过程保持抽水。
垫层养护,达到一定强度后,绑扎底板钢筋。
步骤 4:浇筑钢筋混凝土底板
钢筋伸入刃脚凹槽,验收合格后浇筑防水底板混凝土,连续浇筑不留施工缝。
底板养护期间,集水井继续抽水,不能停泵。
步骤 5:封堵集水井(关键)
底板混凝土达到设计强度、满足抗浮验算之后,逐个封堵泄水井:
抽干集水井内积水;
快速灌入早强微膨胀干硬性混凝土捣实;
上部加法兰 / 钢板封闭,再浇筑找平混凝土;
全部井封堵完成后,停止降水。
规范要点:未达到强度、未验算抗浮前,严禁封井、停止降水。
二、水下封底(涌水量大、不能排水,导管法水下混凝土)
步骤 1:水下清基
水下清除基底浮泥、淤泥、松散沉积物;软土地基铺碎石垫层。
水下冲洗刃脚、井壁接缝处,保证无淤泥。
布置导管点位,导管做水密承压试验;导管底部距基底200~500mm;多导管布置,混凝土扩散范围互相搭接。
步骤 2:安装导管与料斗
导管架立在井口平台,上方配大容量初灌料斗,配备拔球装置。
步骤 3:首灌混凝土(初灌)
料斗蓄满混凝土,拔球;s批混凝土必须埋住导管底部≥1.0m,防止泥水反涌进导管,是水下封底成败关键点。
步骤 4:连续灌注水下混凝土
浇筑顺序:从低处开始,逐步向四周扩展;有隔墙 / 底梁时分格对称浇筑。
连续泵送混凝土,控制导管埋深1~6m,随混凝土面抬升,逐步提升、拆卸导管。
混凝土面上升速度≥0.25m/h;多点测量混凝土标高,保证封底厚度均匀,顶面略高于设计标高。
一根导管浇筑完成再转相邻区域,各导管混凝土面高差不宜过大。
步骤 5:养护、抽水、底板施工
水下封底混凝土养护至设计强度,抗浮满足要求。
缓慢抽干井内水;凿除封底顶部松散混凝土。
凿毛清理,绑扎钢筋,浇筑钢筋混凝土底板。
简要对比
表格
项目 干封底 水下封底
适用条件 渗水量小,可降水,无流砂 地下水丰富,无法排干,排水易涌砂
核心设备 井点、集水井、水泵 导管、大料斗、水下混凝土
z大风险 提前停泵、提前封井,底板上浮 初灌失败、导管拔空、夹泥渗漏
通用质量控制要点
封底前必须做沉井稳定观测 + 抗浮验算;
新旧混凝土接触面必须凿毛清洗;
混凝土优先采用微膨胀、抗渗混凝土;
大面积沉井宜分格对称施工,防止不均匀受力开裂。
